观算 · 点击上方蓝字关注算力的尽头是电力:800V 高压直流,把 AI 工厂从机房改写成电厂
原创 · 观算
过去两年,问算力的瓶颈在哪,答案通常是 HBM、先进封装、光模块。这个名单里,我会把一个更上游的词排进去:供电。9 月这一轮行业信号很密集——字节跳动在新一轮数据中心招标里首次引入 800V 高压直流方案,英伟达把过渡时间定在 2027 年,国内电源厂商的订单已经开始兑现。这篇文章把 800VDC 拆开看:它解决什么问题,账怎么算,谁在卡位,以及国内走到了哪一步。
先说它是什么。800VDC(800 伏高压直流供电),一句话概括:把电网的中压交流电,在数据中心边界一步整流成 800 伏直流,用母线直送机柜,机柜内只做最后一次降压。
对比一下现状。传统架构里,电要闯很多关:35kV 交流进楼,降到 415V,过 UPS,过配电单元,进机柜后由电源把 415V 交流转成 54V 直流,最后板级 DC-DC 再降到芯片需要的零点几伏。每一级转换都是损耗、散热和故障点。
背后的物理账很朴素:功率等于电压乘电流。同样的功率,电压抬十几倍,电流就降十几倍;而发热跟电流的平方成正比,电流降一个量级,线损降两个量级。直流还顺手消除了交流的集肤效应和无功损耗。
那为什么是现在?因为机柜功率密度先把问题推到了台前。2020 年 DGX A100 整柜约 26kW,GB200 NVL72 已到约 120kW,英伟达给 2027 年 Kyber 机柜(576 颗 Rubin Ultra)的定位是逼近 1MW——七年涨了二十多倍。施耐德电气的研究结论是:机柜功率超过 400kW、部分场景接近兆瓦级时,传统交流及低压直流架构在电流、线缆、空间和散热上全面吃紧。
54V 是给千瓦机柜设计的,800V 是给兆瓦工厂设计的。
1 电流、铜、效率,54V 在三处同时触顶
英伟达开发者文档把这笔账算得很直白。第一个数是电流:在 54V 母线上输送 1MW,电流逼近 18500A;同样 1MW 走 800V,只要约 1250A,降了 93%。这不是参数优化,是数量级差异。
第二个数是铜。1MW 机柜在 54V 架构下需要约 200 公斤铜排,800V 下约 110 公斤。伯恩斯坦的测算给了更大的坐标系:全球数据中心每年消耗铜 40–50 万吨,800V 架构能让单个设施的铜需求最多降 45%。铜不是买不起,是铜占满了本该放 GPU 的空间——Kyber 的电源架按 54V 方案要吃掉 64U,机柜里没地方留给算力。
第三个数是效率。多级交流转换的满载效率只有 87%–90%,每多一级就多 5% 左右的损耗,也多一个故障点。对按 GW 计的园区,效率每差一个百分点,就是每年数百万度电。

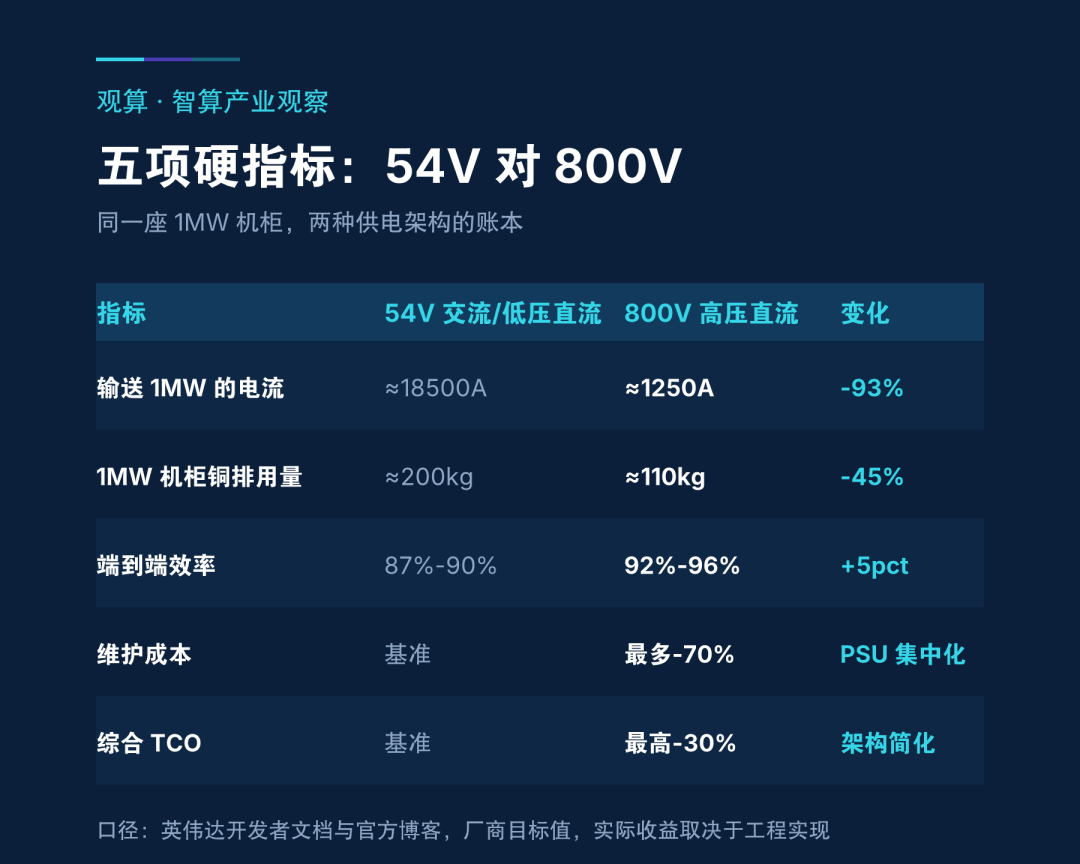

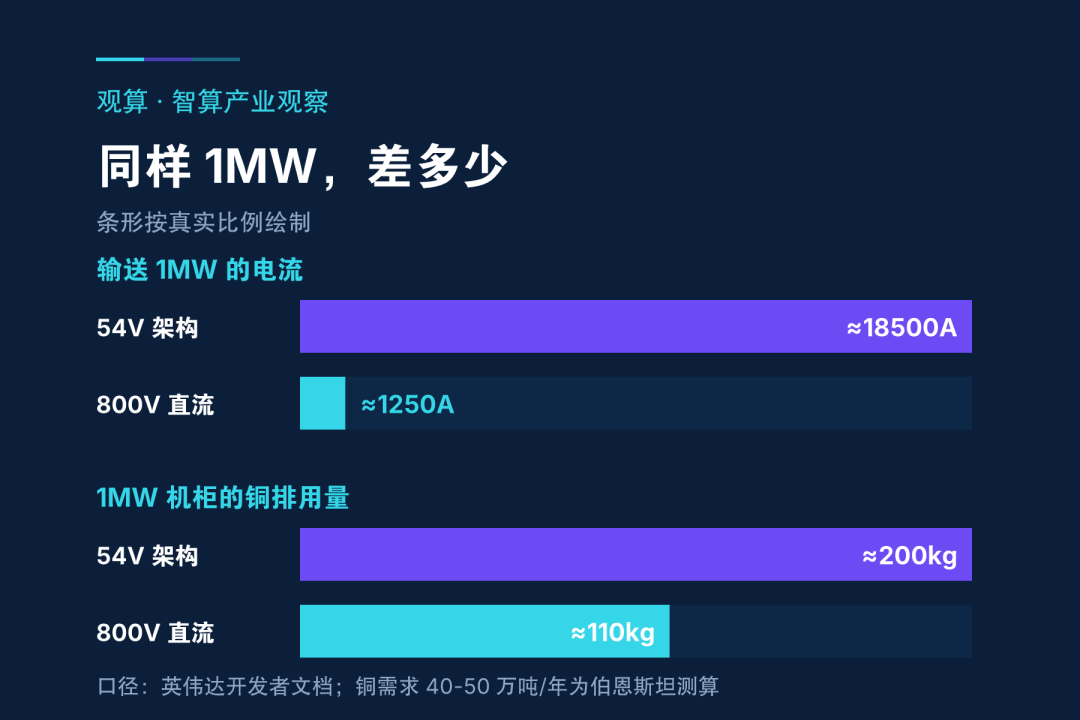

▲ 同样 1MW,54V 与 800V 的电流与铜耗对比
2 800V 的解法不是升压,是砍环节
把 800VDC 理解成"把电压调高"会低估它。它做的是把"电网到芯片"的链路重做一遍:在设施层面集中完成交流到直流的转换,砍掉交流开关设备、中间转换器和配电层级,直接给机柜一条 800V 直流主干。机柜内部,Kyber 用 64:1 的 LLC 转换器把 800V 一步降到 GPU 需要的 12V——单级转换替代多级,占用面积减少 26%,这些是英伟达官方口径。
把收益摆到一张表上看:电流降约 93%,铜耗降约 45%,端到端效率从 87%–90% 提到 92%–96%,维护成本因为电源单元集中化最多降 70%,综合 TCO 最高降 30%。需要说明:这五项全部来自英伟达官方口径,属于厂商给的目标值,实际收益取决于各家工程实现,看的时候要留这个折扣。
直流架构还带来一个经常被忽略的好处:储能可以直接挂在直流母线上。过去储能只能接在交流侧,800V 之后电池、超级电容放在哪、怎么响应 GPU 的毫秒级负载波动,设计自由度完全不同。这一点在后面讲电网路线时还会用到。
▲ 54V 交流配电与 800V 直流配电五项指标对比
3 生态已经站好队,三层各有人
供电架构换代不是一家能干成的事,得整条电力产业链跟着改标准。英伟达的做法是拉圈子:2026 年 3 月与谷歌、微软通过 OCP 发布联合白皮书,7 月又发布 LVDC 固态变压器规范 v0.3,目前按规范开发产品的厂商超过 80 家。
这 80 多家可以分成三层看。设施层做"电网到 800V":施耐德与英伟达联合开发的 800V 边车电源架支持到 1.2MW 机柜;维谛计划 2026 下半年推完整 800V 产品线,还建了以 1.5MW AI pod 为核心的验证实验室;伊顿走得更远,直接把"释放存量电网容量、新增 100GW 数据中心供电能力"当成了竞争维度。
电源部件层做"800V 进机柜":台达的 1U 90kW 功率架已经量产,固态变压器做了多年充电桩,现在平移到数据中心;光宝把 2026 年资本开支二度上修到 180 亿新台币,8.5kW 电源和 110kW 电源机架在出货;麦格米特是英伟达点名的 A 股供应商,800V/570kW 边车电源架已在 GTC 展出。功率半导体层做"最后一级降压":意法半导体与英伟达合作推出 800V 直转 12V 和直转 6V 两套架构,英飞凌把 800V 当成了今年大会的主题词。

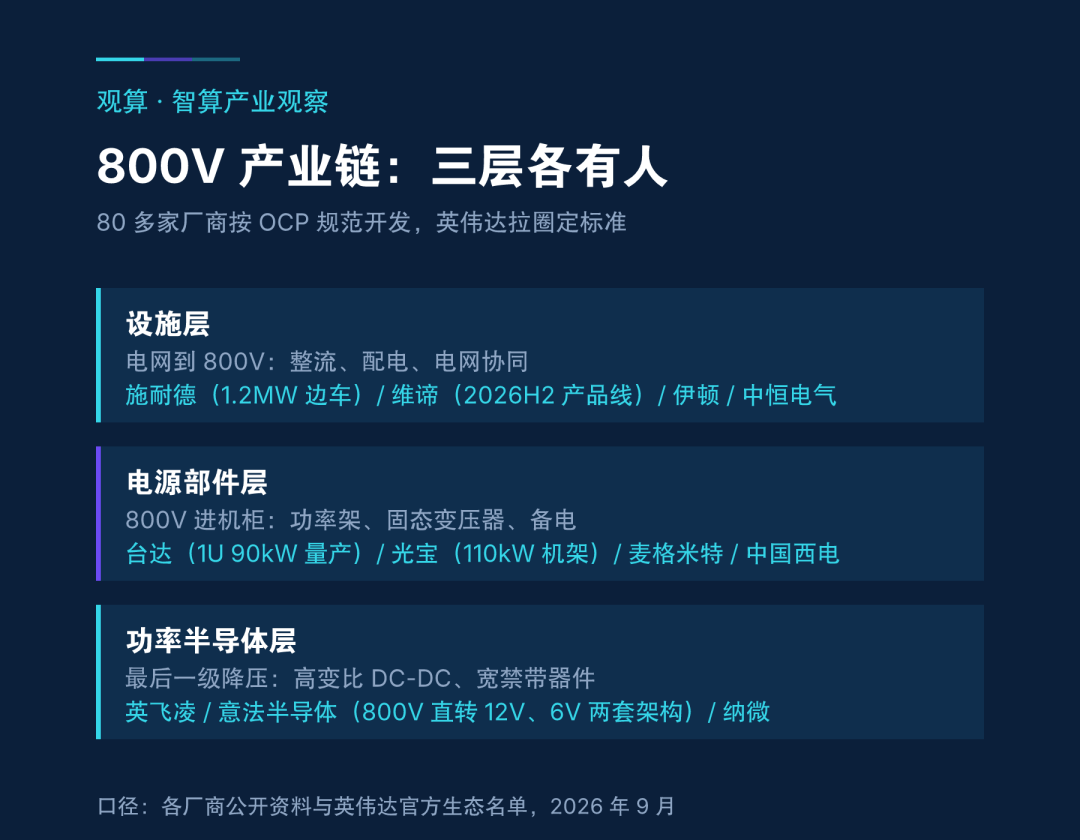

▲ 800VDC 产业链三层结构与代表厂商
4 国内的落地信号,比想象中实在
海外在定标准,国内在出订单。媒体口径里最值得注意的是 21 世纪经济报道 9 月 22 日的消息:字节跳动已在新一轮 AI 数据中心招标中首次引入 800V HVDC 方案。招标动作比技术白皮书诚实——那是真要花钱建的。
资本和订单同步在动。宁德时代拟以 41 亿元、溢价约 45% 入股中恒电气——后者是智算中心 HVDC 电源市占率第一的公司,这个价格买的是"供电架构换代"的确定性。固态变压器方向,中国西电拿下国产 SST 首个海外数据中心订单,四方股份去年上半年的 SST 订单储备就超过 30 亿元。国盛证券测算,未来五到十年全球 SST 市场年均复合增速 25%–35%。
已经跑通的样板是远景乌兰察布星河基地,8 月投产。它把风电、输电、储能、算力负荷统筹设计,用 SST 把 10kV 高压电直接转换成服务器用的 800V 直流,供电效率超过 98.5%——这是国内第一个端到端跑通"中压直转 800V"的智算基地。外资法人的口径是,2025–2030 年 AI 服务器电源市场规模年均复合增速约 69%,到 2030 年约 911 亿美元。麦肯锡那笔更大的账也能对上:2030 年前 AI 数据中心 5.2 万亿美元累计资本开支里,约四分之一流向能源与电气,接近 1.3 万亿。
▲ 四个国内落地信号:招标、入股、订单与样板
5 改机房,还是改电网
有意思的是,供电这门功课出现了两条不太一样的解题路线。华为走物理重构:9 月在芜湖发布的全球首个 3D 数据中心,把供冷、算力、供电垂直堆叠,供电距离从 17 米压到 5 米,单栋 IT 供电容量从 76MW 提到 168MW,机电交付周期砍半。它改的是机房本身的形态。
英伟达联合谷歌、Emerald AI 成立的 AI 能源管理联盟(AEMA)走软件调度:让数据中心按电网实时状况动态调整功率,实测 4MW 负载可以临时降到 3MW,把数据中心从"固定负荷"变成电网可调度的弹性资源。联盟估计这条路线能从现有电网释放最多 100GW 容量,每 GW 新增数据中心省约 7.33 亿美元电力系统成本——同样是联盟自己的估计口径。
我的判断是两条路线不互斥:一个改机房内部怎么省电,一个改机房和电网怎么互动。它们共同的背景是"算电协同"今年首次写进政府工作报告,以及国家能源局那组数字——2025 年全国算力中心用电 1700 亿度,占全社会用电 1.6%;2030 年预计超 7000 亿度,占比升到 5% 以上。储能是两条路线都要过的桥:天合储能的测算说 2030 年全球算力中心储能需求约 200GW,接近现有全球储能装机总和,而 GPU 毫秒级的负载跳变,普通电化学储能跟不上,超级电容得顶上去。
6 节奏表上真正要盯的是 2027
英伟达把过渡拆成了三步。2026 下半年先上 Power Rack——MGX 兼容的 800V 电源机架,以边车形态插进已建成的交流设施,楼宇供电不用改造;2027 年上 Row Power Center,用架空 800V 直流母线跨机柜列配电,单柜列支持到 2MW,Kyber 整柜也在这一年落地;2028 年之后才是 DC Power Block,电网中压一步直转 800V,面向十年的 AI 基础设施。
两个提醒别漏掉。第一,GB200 和 GB300 机柜仍走 54V 母线,原生 800V 输入从下一代 Vera Rubin NVL72 才开始——现有投资的兼容性是刻意保住的。第二,工程上还有没跨过去的坎:维谛指出,这个电压电流等级下可复位的直流断路器仍在成熟中,目前 protection 靠熔断器加隔离开关。安全规范、电弧检测、连接器联锁,这些不是发布会上好听的部分,但决定落地的真实速度。

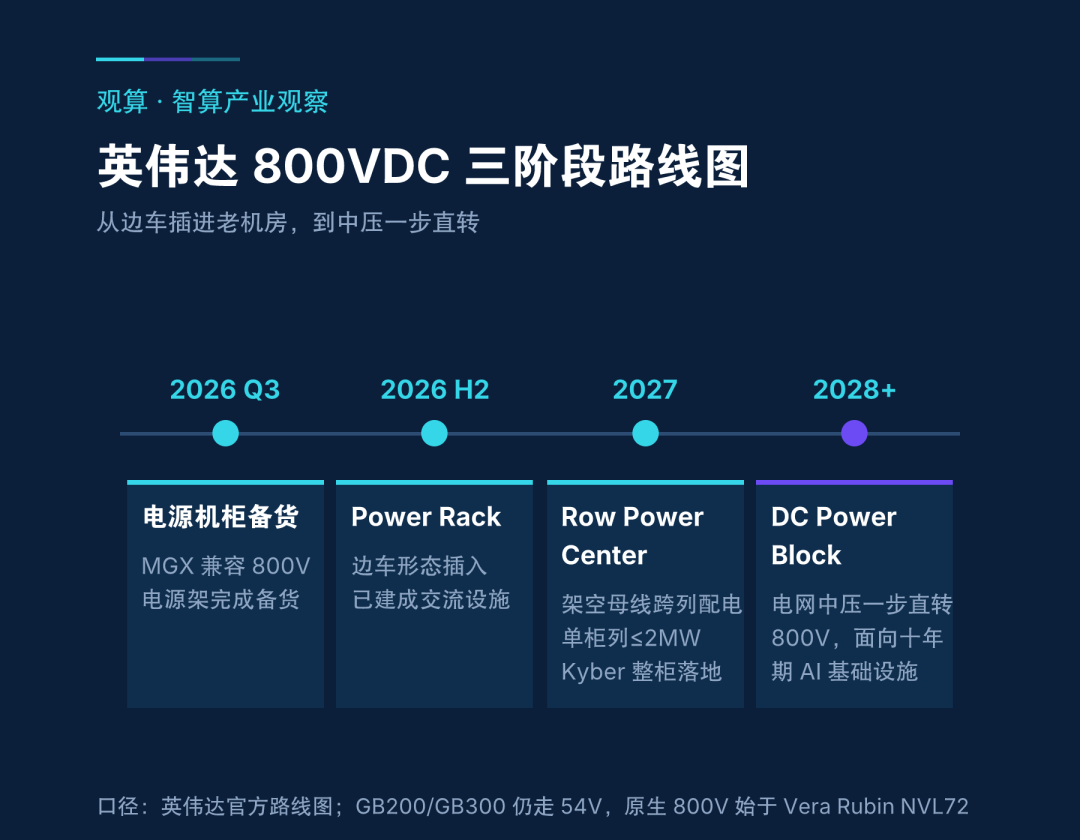

▲ 英伟达 800VDC 三阶段路线图与关键节点
机柜功率从 26kW 涨向 600kW,54V 架构在电流、铜耗、效率三处同时触顶。800V 的本质是砍环节:官方口径效率 +5pct、维护 −70%、TCO −30%,实际收益待工程验证。生态已按设施层、电源层、功率半导体层站好队,80 多家厂商按 OCP 规范开工。国内落地看四个信号:字节首用招标、宁德时代入股中恒、西电 SST 出海、远景星河跑通。改机房(华为 3D 数据中心)与改电网(AEMA 弹性调度)并行不悖,桥是储能。跟踪窗口:2026Q3 英伟达 800V 电源机柜备货,2027 年 Kyber 整柜与字节招标落地。 芯片的竞赛在晶圆厂,算力的竞赛在变电站。
回到开头的问题:算力的第一道约束已经从晶圆厂挪到了变电站。800V 不是可选项,是机柜功率密度涨过 400kW 之后的必然。真正分水岭在 2027 年——Kyber 整柜能不能如期落地,字节这轮招标建出来的东西成色如何。在那之前,我会盯三件事:电源厂商进各家供应链的名单位置、SST 的量产与价格曲线、以及直流断路器这类安全部件的成熟度。如果 Kyber 延期、或者字节招标回摆交流方案,这个节奏就要重估——目前看,概率不高。
电,是 AI 工厂的第一性约束。
